去年夏天,车间门口卸回来一车退件,是给盾构机做的导向导轨。
客户的质检站长蹲在地上摸导轨的侧面,烟屁股扔了一地,说:你们自己量,偏差超了0.2毫米,装机上去刀头晃,挖不了十米就得崩。
我凑过去拿千分表卡,心里咯噔一下。
质检老张在我身后嘟囔,我就说当初那批赶工期,时效没放够日子吧。
谁都没说话。这坑,我们踩过不止一回,很多同行也都踩过,就是没人愿意拎出来说透。
藏在内应力里的门道
很多新手刚进车间,觉得时效处理就是走个过场。
说白了,就是铸件铸完、钢材焊完、粗加工拉完荒,材料内部攒了一堆内应力,就像你拉橡皮筋拉久了,松开它也回不到原来的直样子。
时效处理就是提前把这股劲儿给放出来,省得你加工完卖给客户,人家用半年自己变形,来找你算账。

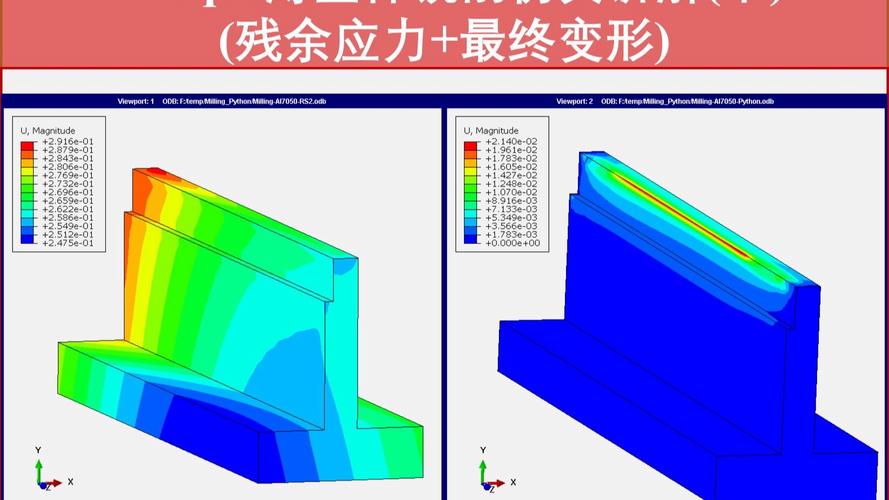

机械加工零件内应力变形示意图
实话讲,这里面的参数,差一点结果差十万八千里。
自然时效,最短不能少于90天,长的要放18个月,放得越久,应力放得越干净,变形越稳定。
振动时效,按规矩来是每100公斤工件振15到20分钟,工件越厚,时间得越长。
去应力退火更讲究,每100毫米壁厚要保温4小时,少一小时,内层的应力都出不来。
现在主流就是两条路:自然时效和振动时效。
自然好啊,能消掉七成以上的应力,出来的工件放十年都不会变多少形,就是太费钱了,一块大铸件放大半年,占着车间的地,压着几十万的流动资金,中小厂谁扛得住?
振动时效快,几个小时就能做完,成本只有退火的零头,还环保,缺点就是最多消掉一半应力,厚大件内部的应力根本晃不出来。
不过话说回来,行业里通常不说但实际在做的妥协,你猜是什么?
十家里有八家,赶货的时候都会缩时间。本来要求放三个月自然时效,给你放半个月就拉去加工。本来要求振20分钟,开机器晃五分钟就停,打个合格卡出货。
反正肉眼看不出问题,等变形了,大多过了质保期,找谁去?
不同行当的两样干法
我做过汽车模具,也碰过风电的大构件,不同行业对时效的要求,差得真不是一点半点。
前几年给车企做大型B柱冲压模,一套模上百万,要求总变形量不超0.05毫米。
那时候我带的徒弟赶项目,客户催着交活,他图快,本来要求振25分钟,晃了五分钟就填了合格记录。
结果呢?模具拉过去试模,前三个月没问题,第四个月导柱偏了0.08毫米,冲出来的零件圆角不对,整批零件报废,我们赔了快七十万,拉回来重新拆了做时效,折腾了一个多月才搞定。
模具这行,差一丝都不行,时效偷出来的懒,最后都是加倍赔回去。
另一个是风电的法兰,我20年去内蒙古修过一个运行十年的老风机,换下来的法兰变形超了2毫米,叶片动平衡不对,晃得塔筒都抖,差点出大事。
那个十年前的项目,按当时的国标,只要求做一次去应力退火,没要求后续的时效处理。
风电要求服役25年啊,你不提前把应力放干净,几十年慢慢变形,那不就是定时炸弹?
现在靠谱的厂做风电构件,都是粗加工完做退火,然后振动时效,最后还得放半个月自然时效,就是怕时间长了出问题。
机械车间自然时效铸件堆放现场
你看,同样是时效,模具要的是当下的精度,差一丝都不行,风电要的是几十年的稳定,偷一点懒都可能出大事故。
不是随便做做就能交差的。
新动向里藏着的暗礁
新动向里藏着的暗礁
这两年进口替代搞得多,原来很多高端机床床身、大型盾构构件都靠进口,现在国内也能做了。
新东西也出来了,比如深冷时效,就是零下一百多度冻完再升温,应力消除率能做到八成以上,比传统的方法好很多,还不用占那么大地方放半年。
还有现在搞智能制造,能在线测应力,时效完直接出应力消除率的报告,不用像原来全靠老师傅经验摸。
绿色制造也推,原来退火烧煤烧油,现在用振动、深冷,能耗只有原来的十分之一都不到,确实是好事。
不过,有个行业内不愿公开的难题,我还是得说。
现在的标准太滞后了。国内现行的标准,只要求你做了时效处理,不要求你应力消除率达到多少。
也就是说,只要你开了机器晃一下,就算合格,不管你消掉了多少应力。
很多小厂就钻这个空子,反正查不出来,随便做做就出货。
出口的时候最坑,人家国外要求应力消除率不低于80%,我们很多厂出来只有40%,运过去放半年变形,直接整柜退货,钱货两空,还砸了中国制造的牌子。
这个风险,没人愿意捅破,但是一直都在。
我干了22年,天天跟铸件打滚,最信奉的就是一句土话:缓时效出好活,急出货出烂活。
很多人觉得时效是看不见的成本,省一点没关系,其实省出来的都是未来要填的坑。
你们车间赶货的时候,工艺卡上标的时效时间,真的能卡满吗?
