去年帮朋友的项目盯一条包装装配线,差点被坑到吐血——厂家拍胸脯说十五天交付,结果拖了整整俩月。机器到了现场,传送带跑偏、工位对不齐,调了三天还是卡顿。老板直接爆粗口。
说真的,选装配流水线厂家这事儿,水比你想的深多了。绝不是买个标准设备,而是牵一发动全身的系统活儿。
别光看参数,先搞清楚你要什么
很多采购一上来就问:“你们最快的线一小时多少件?” 参数挺唬人,但节拍——也就是实际有效产出——往往被忽略。我见过一条标称速度每秒一件的线,结果因为上料机构设计蠢,工人得手动摆料,实际连一半都跑不到。

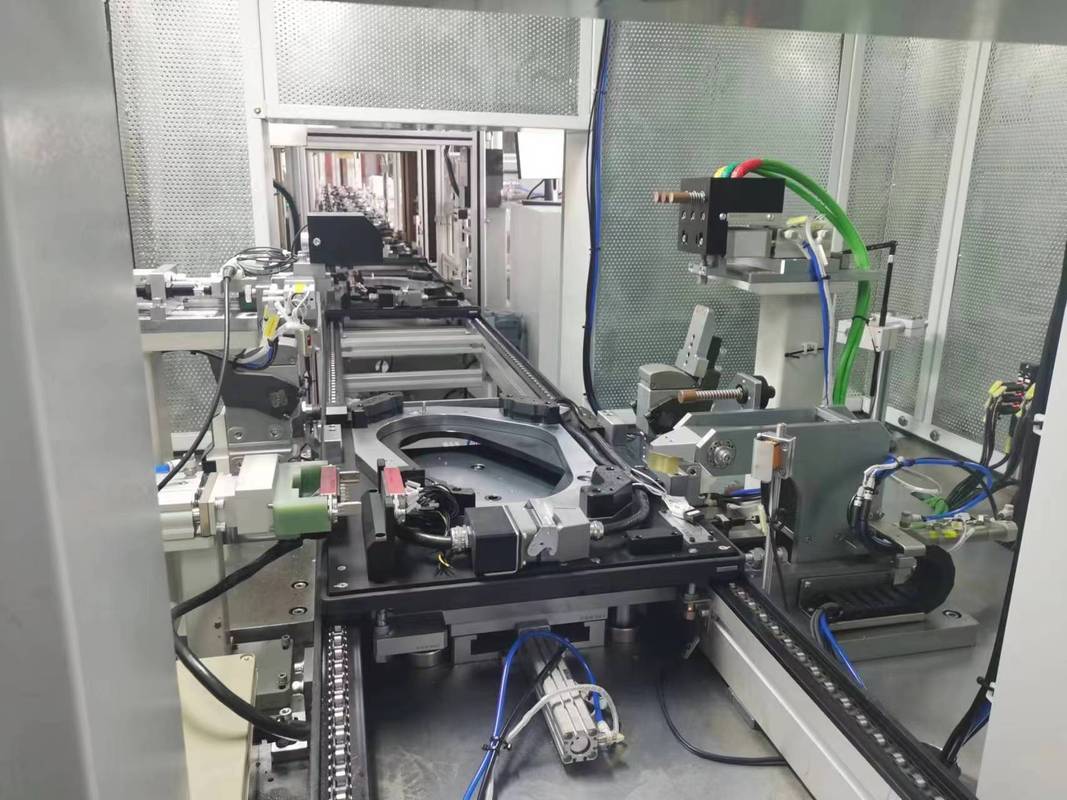

还有,柔性换型能力。今天你生产A款,下个月要上B款,产线调一次得停半天?那简直要命。有些厂家吹“快换工装”,但你要细问——是手拧螺丝还是气动锁紧?定位销精度多少?这差距大了去了。我记得早年接触的一条德国线,换型只要七分钟,国产某些线,俩小时还在吭哧。

所以,先把自己产线的真实需求拆解清楚:产品族有多少种?节拍目标多少秒?未来三年变异大吗?把这些甩给厂家,看他们怎么响应。那些二话不说就推荐“标准方案”的,趁早拉倒。
看厂,就得看他们做过的烂摊子
去考察装配流水线厂家,别光看展厅。展厅里那条线锃亮,运转得像丝般顺滑——那是给你看的。你得钻到他们正在调试的车间去。最好挑那种正在解决“疑难杂症”的项目。
我有个习惯,问对方工程师:“你们最近碰到最头疼的故障是什么?怎么解决的?” 如果对方支支吾吾或者说“从不出问题”,要么在撒谎,要么根本没做过复杂项目。真正有实力的,会拉着你吐槽:什么视觉相机被油污干扰啊、拧紧枪扭矩衰减啊……这才对嘛!一条线成百上千个元件,怎么可能没坑?

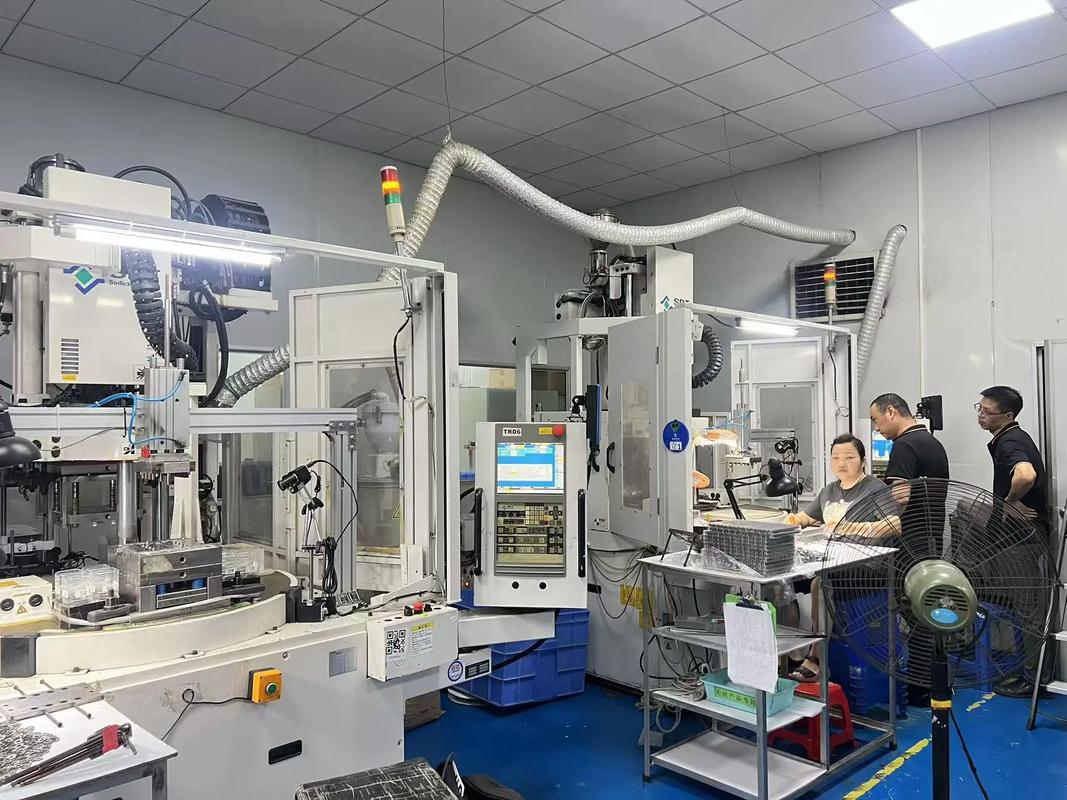

三年前在苏州一家厂,他们正给汽车零部件客户调一条装配检测线,密封圈安装后漏气率总是超标。工程师最后发现是供料振动盘把密封圈磨出了细微毛刺……这种经验,不是画图纸能画出来的。吃过的亏多了,才知道怎么避坑。

另外,翻翻他们的项目履历。如果声称做过医疗、3C、新能源……啥都干过,你得警惕。装配线讲究行业工艺沉淀,比如微动开关装配和电机装配,完全是两码事。一个厂不可能全精通。找垂直领域深耕的,更靠谱。
合同不写细,售后跑断腿
说到合同,很多甲方栽在这里。验收标准模模糊糊,只写“符合行业标准”“满足生产需求”——扯皮温床。必须把可量化的KPI怼进去:设备综合效率OEE不低于85%(具体到时间段),关键工位CPK大于1.33,故障间隔MTBF多少小时……白纸黑字,附上测试方案。
还有售后响应。我见过合同写“24小时到场”,结果厂家在千里之外,真出问题,飞机都赶不及。后来学乖了,直接要求本地化服务团队,或者至少指定备件库存清单,常用传感器、气缸、PLC模块,必须随线配齐。不然停产一天损失几万,哭都找不着调。
对了,软件权限。有些厂家交付后,PLC程序给你锁死,改个参数都得求他们,气人不?提前说好:源码开放,提供完整注释。这是你的线,不是他们的摇钱树。
最后,小心“低价陷阱”
装配流水线这玩意儿,一分钱一分货,再成熟不过。有人报价比均价低30%,你心动不?先别急。拆开报价单看——电机是不是贴牌?导轨是不是二手翻新?控制系统是不是三无PLC?这些暗坑能把产线变成定时炸弹。
前年一个做家电的朋友,图便宜选了家小厂。结果用了三个月,同步带断了三次。拆开一看,皮带轮居然有偏心,电机座没调平。这叫什么事儿!最后整个传动系统重做,花的钱比当初省的多一倍。他现在提起那家装配流水线厂家还咬牙切齿。
所以我总结,选厂家,价格是重要的,但绝不能是最重要的。工艺理解、项目管控、售后兜底,这三样缺一不可。你甚至可以在预付定金前,让他们的工程师到现场做个详细方案陈述,看看是真懂行,还是只会卖铁疙瘩。
噢,还有。别一次性把款付清。按节点付款:设计评审通过付30%,出厂预验收付30%,现场终验收付30%,最后10%质保金压一年。手里攥着钱,才有话语权。这招比啥都灵。
就这样。买线不是买白菜,多点耐心,少点冲动。毕竟线一开动,每天哗哗出来的都是钱——也许是钞票,也许是废品。就看你前期的选择了。
